车间净化工程启动前,工程顾问真正关心的几个问题
这篇文章能帮你解决什么
车间净化工程最容易踩的坑,不是在施工阶段,而是在启动阶段——需求没对齐、边界没划清、报价口径不统一。这篇文章从一个工程顾问的视角,把开工前真正值得花时间判断的几个问题讲清楚。不堆砌标准条文,不编造案例数字,只说那些在项目里反复验证过的工程判断。
先别急着比价,判断一下你的车间到底需要什么级别的控制
很多业主第一次接触车间净化工程,习惯性先问”多少钱一平方”。这个习惯在普通装修里行得通,但在净化工程里往往会把方向带偏。
净化工程和普通装修的根本区别,不在于材料贵多少,而在于它需要持续控制一个空间的物理和化学状态。空气里的颗粒物数量、不同房间之间的气压差、温湿度的波动范围、换气次数、噪声水平、照度均匀度——这些参数在普通厂房里不需要管,但在净化车间里,任何一项失控都可能直接导致产品报废或验收不通过。
工程上有一个基本判断:如果生产工艺对微粒、微生物、静电、交叉污染或温湿度稳定性有明确要求,就不要再按普通厂房装修的逻辑去估算。哪怕面积不大,一旦涉及洁净空调系统、高效过滤、压差控制和围护密封,造价结构和施工周期都会完全不同。
不同行业的控制重点差异很大。电子装配类项目对静电和局部高洁净区敏感,食品化妆品更关注人流物流分离和易清洁材料,医疗器械和药品相关区域还要额外考虑法规符合性、验证文件和批生产稳定性。同一个”车间净化工程”六个字,落到不同行业,方案走向可以差很远。

图示建议:不同行业净化车间对洁净等级和系统配置的需求差异示意。
开工前值得先确认的三个工程判断
判断一:洁净等级不是越高越好,关键是”谁需要高洁净、在哪里需要”
工程上遇到过这样的情况:业主上来就说要做百级洁净室,但实际只有两个工序对颗粒敏感,其他区域只是普通生产。如果把整个车间都按百级设计,空调风量、过滤器配置、运行能耗都会成倍增加,后期维护成本也高,但实际效果——坦白说——大部分面积是过度设计。
更务实的做法是先梳理工艺流程,把工序按污染风险排一遍。真正需要高洁净度的工序做局部高洁净区(比如百级层流罩下操作),相邻区域做十万级或三十万级缓冲,外围辅助区按舒适性空调控制即可。这样系统配置更合理,造价和运行成本都能控制住。
判断二:机电条件是隐形成本大头,不能只看围护结构的报价
净化工程的报价如果只列彩钢板、门窗、吊顶、地坪,很容易给人”价格还行”的错觉。但真正拉开成本的往往是机电系统:洁净空调机组、新风和排风管路、高效过滤器、DDC自控、工艺冷却水、压缩空气、纯水管道、废气处理、消防改造,以及为这些设备配套的配电容量。
一个典型的工程踩坑场景:业主拿了几家报价比价,选了围护结构单价最低的那家,但合同里机电配置深度不一样,施工阶段才发现空调箱位置没预留、排风路径受限、配电容量不够,最后变更加起来远超初始节省的那点差价。所以看报价时,不妨要求各家把洁净等级、风量、过滤级别、控制范围、是否含第三方检测和验收边界都列清楚,否则低价可能只是少报了关键系统。
判断三:平面布局不是画格子,人流物流路线决定了车间能不能长期稳定运行

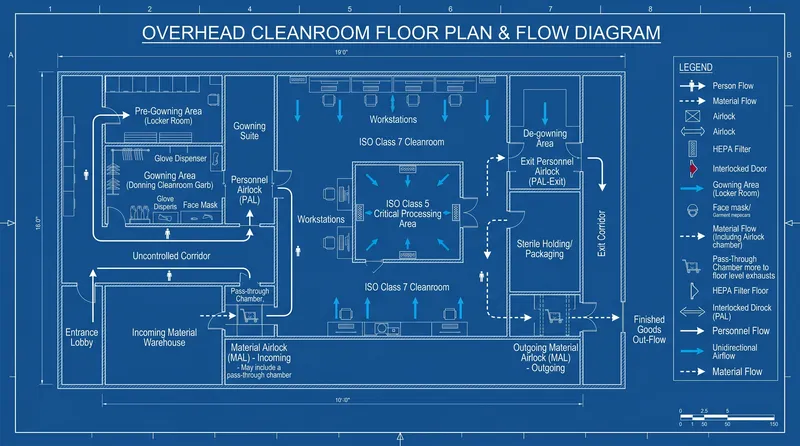

净化车间的平面布局,核心不是把洁净区画大,而是让人、物料、设备、废弃物各自有合理路线,尽量减少交叉。人员入口、更衣缓冲、物料入口、货淋/风淋、洁具间、废弃物出口、设备搬运通道——这些流线如果不在一开始就统一考虑,后面改起来代价很大。
另外还有一个容易被忽略的工程约束:原厂房条件。柱网间距、层高、梁底高度、消防分区、排水点位、设备基础——这些既有条件会直接影响方案能不能落地。改造项目尤其要注意:如果原厂房层高不够,风管和吊顶可能做不下,就需要调整方案甚至分阶段施工。

图示建议:净化车间人流物流分离与平面布局示意。
不要忽视调试、检测和运行维护
车间净化工程的交付终点不是装完板材和设备。风量平衡、压差调试、高效过滤器检漏、洁净度检测、温湿度测试、系统联动——这些环节直接决定项目能不能稳定运行。如果前期没预留检修空间、过滤器更换路径、设备维护通道和压差监测点,后期运维会非常被动。
对业主来说,验收阶段至少需要关注三类文件:设计与变更记录、设备材料资料、检测调试记录。不同行业和监管要求下,还可能需要更完整的验证文件和运行规程。一个负责任的工程公司,应该能把施工质量和运行维护一起考虑,这比单纯压低初始报价重要得多。
FAQ:车间净化工程常见问题
旧厂房改造做净化车间可行吗?
多数旧厂房可以评估改造,但不能只看面积。需要勘察层高、结构承载力、消防分区、排水位置、配电容量、外机位和排风路径。如果层高不足、配电不够、排风受限,方案就要调整——有时候需要分阶段施工,或者接受某些功能妥协。改造项目强烈建议先做现场勘察和条件清单,再决定是否按原厂房边界推进。
同样面积,为什么净化工程报价差好几倍?
面积只是基础变量,真正拉开差距的是系统配置和交付边界。洁净等级、温湿度精度、新风比例、高效过滤器等级、送回风方式、是否含自控系统、是否含工艺管道、是否含第三方检测和验证——每一项都直接影响造价。比价时建议要求各家把洁净等级、风量、材料规格、设备范围、施工范围和验收标准写清楚,否则低价可能只是因为少报了某个关键系统。
净化工程验收最容易忽略什么?
除了洁净度和温湿度等常规检测,有三个容易被忽略的点:一是过滤器安装后的检漏——高效过滤器边框密封没做好,再好的过滤器也白装;二是不同工况下的压差稳定性——只在空态测一次压差不够,至少要验证静态和动态下的压差梯度是否保持;三是系统联动——空调、排风、FFU、压差控制和报警是否能协调工作。这些如果验收阶段没验证,投产后再发现问题,整改周期和成本都会高很多。
