CAR-T细胞治疗GMP级洁净研发中心

CAR-T细胞治疗GMP级洁净研发中心净化工程案例。B+A级无菌环境与BSL-2生物安全双体系融合,8间独立操作单元,审计零缺陷通过。页面重点呈现项目场景、系统配置、交付难点和验收结果,帮助业主对照自身行业条件判断方案是否匹配。

✔ 满足GMP+BSL-2双重要求,审计零缺陷

项目行业 生物制药 · CAR-T细胞治疗
洁净等级 B+A级(细胞操作区)/ BSL-2
项目面积 1,800 ㎡
建设周期 120 天
执行标准 GMP 2010版 + 《生物安全实验室建筑技术规范》
服务范围 设计 · 施工 · 生物安全验证

案例核心结论

这个 CAR-T 项目的核心参考价值,不是单看 B+A级洁净度,而是 GMP 正压防污染与 BSL-2 负压防泄漏在同一研发中心内如何共存。 如果项目也涉及细胞操作、独立批次生产和生物安全审计,重点应先核对三级气锁、8 间独立操作单元、BSC 外排和 EMS 数据完整性边界,再进入洁净工程报价资料做预算判断。

获取工程方案与报价

项目背景与挑战

客户为创新药企,正在开发自体CAR-T细胞治疗产品,需要一个同时满足GMP无菌生产和BSL-2生物安全双重标准的研发生产中心。

难题一:GMP与BSL-2压差方向冲突

GMP要求洁净区正压防污染,BSL-2要求操作区负压防泄漏,两套压差逻辑需在同一空间内共存。

难题二:细胞操作个体化生产

自体CAR-T每批次仅处理单一患者细胞,需多间独立操作单元防止交叉污染,空间利用效率低。

难题三:全封闭工艺路径

从细胞采集接收到成品冻存,全流程需在B+A级环境中完成,物料流和人流路径设计极为复杂。

项目背景与挑战

我们的解决方案

GMP+BSL-2双系统融合方案

气锁缓冲+梯度压差

在GMP正压区与BSL-2负压区之间设置三级气锁缓冲间,通过精密压差梯度实现两种压差体系的安全过渡,同时满足无菌和生物安全双重要求。

模块化独立操作单元

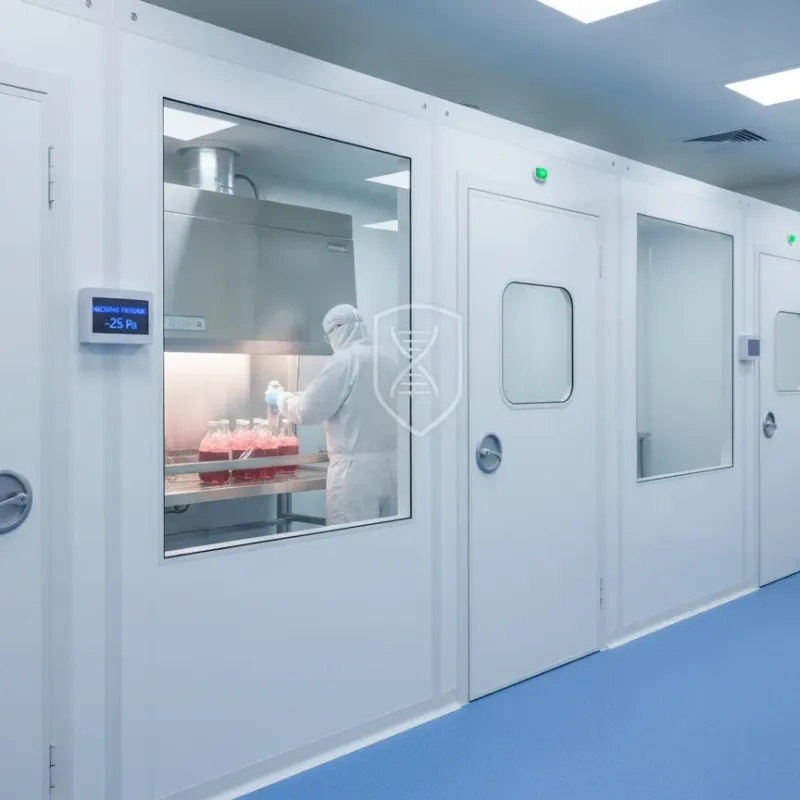

设计8间独立细胞操作间,每间配备独立送回风系统和BSC-II生物安全柜,物理隔离防止患者间交叉污染。共用走廊为B级背景环境。

全流程环境监控

部署24通道EMS环境监控系统,覆盖所有操作间和缓冲区,实时监测粒子、压差、温湿度,数据满足GMP数据完整性要求。

施工纪实

从设计到验证完成,全程120天

第1-25天 · 设计阶段

GMP+BSL-2融合方案设计

完成工艺流程布局、压差梯度设计、气锁缓冲方案,通过DQ评审及生物安全专家论证。

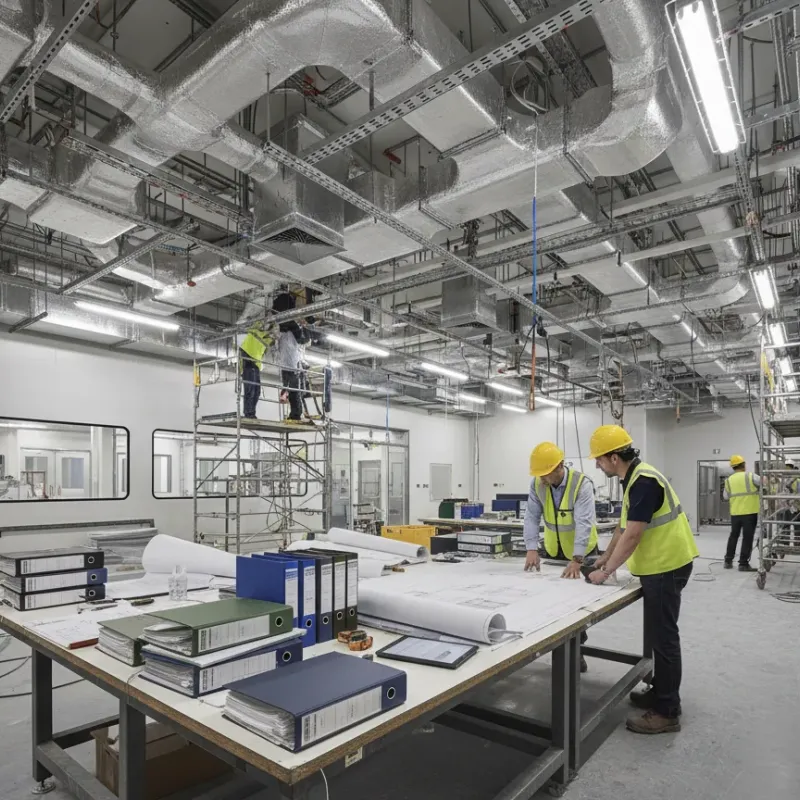

第26-65天 · 施工阶段

围护结构与机电安装

负压密封围护板安装、独立HVAC系统配管、BSC生物安全柜定位、EMS布线。

第66-95天 · 调试阶段

系统联调与安全测试

压差梯度验证、气密性测试、HEPA过滤器检漏、BSL-2泄漏测试。

第96-115天 · 验证阶段

IQ/OQ/PQ四阶段验证

连续运行测试、环境监测数据采集、验证文件编制。

第120天 · 验收通过

双体系审计零缺陷通过

同时通过GMP车间核查和BSL-2生物安全审计。

关键验收数据

以下数据来自验收期间第三方检测报告

检测项目 设计标准 验收实测值 判定
B级背景区洁净度 ≤3520 pc/m³(≥0.5μm)静态 2,150 pc/m³ ✔ 合格
A级操作区洁净度 ≤3520 pc/m³(≥0.5μm) 980 pc/m³ ✔ 合格
BSL-2操作间负压 ≤-15 Pa(相对走廊) -22 Pa ✔ 合格
气锁缓冲间压差梯度 递减≥5 Pa/级 8 Pa/级 ✔ 合格
温度 20-24℃ 22.5℃ ✔ 合格
HEPA过滤效率 ≥99.99%(H14) 99.996% ✔ 合格

项目成果

"研发中心同时通过GMP车间核查和BSL-2生物安全审计,已成功完成首例患者CAR-T细胞制备。"

核心交付成果:

· GMP与BSL-2双体系审计零缺陷通过

· 8间独立操作单元零交叉污染记录

· 气锁缓冲系统压差恢复时间**<3秒**

· 24通道EMS系统7×24h在线运行

· 首例患者CAR-T细胞制备成功

项目成果

常见问题

GMP 正压和 BSL-2 负压冲突时,先看哪个方案边界?

先看气锁缓冲和压差梯度能不能把两套逻辑拆开。CAR-T 项目既要保护细胞制备过程不受污染,也要防止操作区风险外泄,不能只按普通 GMP 洁净车间或普通 BSL-2 实验室套图。

为什么要做多间独立细胞操作单元?

自体 CAR-T 通常按患者批次独立处理,交叉污染风险比常规单一产品线更敏感。独立操作间、独立送回风和 BSC-II 生物安全柜数量,会直接影响面积、机电系统和后期验证工作量。

前期沟通 CAR-T 洁净中心时,最该先准备什么资料?

建议先准备工艺流程、预计批次数、操作间数量、生物安全柜配置、是否做 BSL-2 审计以及 GMP 验证深度。资料不完整时,也可以先通过洁净工程报价资料说明现有条件,让工程人员先判断压差和分区边界。
