NGS+PCR一体化分子诊断中心净化工程

NGS+PCR一体化分子诊断中心净化工程案例。高通量测序+PCR双平台,月检测通量5000份,测序仪环境认证一次通过。由森培环境提供净化工程EPC落地支持,覆盖方案设计、施工与验收,支持按行业标准定制。

✔ 高通量测序+PCR双平台运行

项目行业 分子诊断 · NGS+PCR
洁净等级 万级/十万级
项目面积 450 ㎡
建设周期 55 天
执行标准 《临床基因扩增检验实验室管理暂行办法》
服务范围 设计 · 施工 · 调试

先看 PCR 实验室专题

项目背景与挑战

客户为省级肿瘤医院,需建设集NGS(下一代测序)和PCR于一体的精准医学分子诊断中心。

难题一:NGS+PCR流程整合

NGS建库流程与PCR扩增流程共用部分区域,需合理规划防止文库间交叉污染。

难题二:设备特殊环境需求

测序仪(如Illumina NovaSeq)对温度、振动和电磁干扰均有严格要求。

难题三:数据机房配套

高通量测序产生大量数据,需配套IT机房,机房散热与洁净区空调系统需协调。

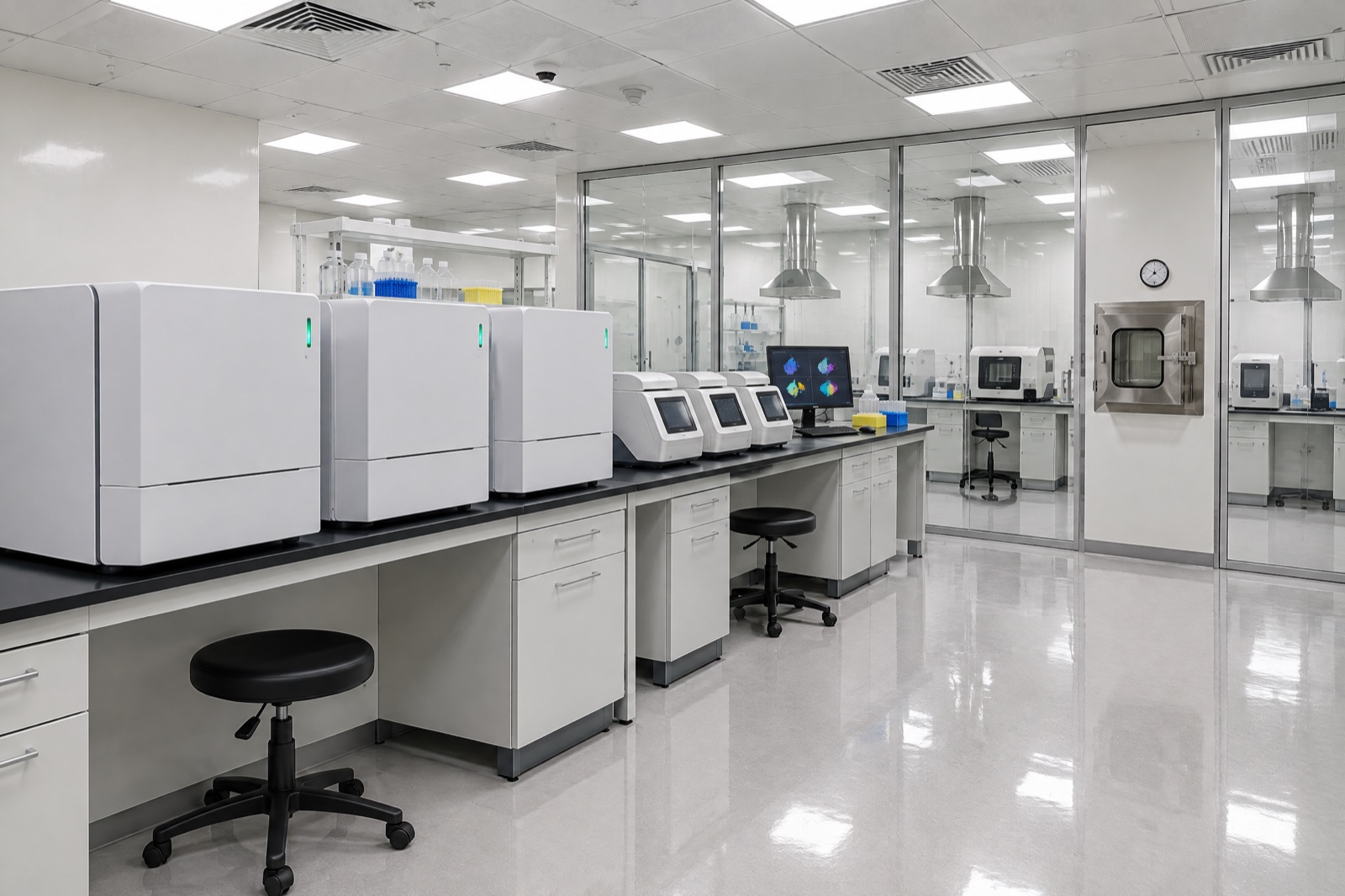

项目背景与挑战

我们的解决方案

NGS+PCR一体化方案

功能分区整合设计

将NGS建库流程与PCR前处理合并为「样本处理区」,NGS上机区独立设置,PCR扩增和产物分析区按标准四区布局。共用区域按最高标准设计。

测序仪专用环境

NGS上机间独立精密空调(23±1℃),地面设隔振垫,室内设电磁屏蔽层。UPS不间断电源保障测序过程不中断。

IT机房一体化

数据分析机房采用机房专用精密空调,冷热通道封闭设计。与洁净实验区共享UPS和消防系统,节约投资。

施工纪实

一体化建设,全程55天

第1-10天 · 设计阶段分子诊断中心方案设计 NGS+PCR流程整合设计、测序仪环境需求对接、IT机房设计。第11-30天 · 施工阶段围护结构与机电安装 功能分区隔断、空调系统施工、电磁屏蔽层施工、IT机房建设。第31-45天 · 调试阶段系统联调与设备安装 空调调试、压差验证、测序仪搬入调试、网络联调。第46-53天 · 验证阶段技术验收 省临检中心验收、设备厂商环境认证。第55天 · 验收通过中心正式运营 首批NGS测序报告发出。

关键验收数据

以下数据来自验收检测

检测项目 设计标准 验收实测值 判定
样本处理区洁净度 万级 265,000 pc/m³ ✔ 合格
测序仪室温度 23±1℃ 23±0.7℃ ✔ 合格
压差梯度 定向递减≥5Pa 6-8 Pa/级 ✔ 合格
IT机房温度 22-24℃ 22.8℃ ✔ 合格
振动 ≤VC-A VC-A达标 ✔ 合格
换气次数 ≥15次/h 17次/h ✔ 合格

看完这个 NGS+PCR 一体化案例,下一步怎么走

如果你关注的不是这个项目本身,而是自己的检测通量、PCR 与测序平台怎么协同、机房与洁净区怎么衔接、样本流和数据流怎么安排,下一步就该回到 PCR 实验室专题页,把功能分区、系统接口和需求评估入口一起看清。

继续看 PCR 实验室专题

看完这个 NGS+PCR 一体化案例,下一步怎么走

四区分隔 · 标准化

看完这个 NGS+PCR 案例,下一步把平台协同、系统和预算边界说清楚

如果检测通量、设备计划、场地条件和启用时间已经比较清楚,直接进入需求评估会更快。

带着这个案例进入需求评估
