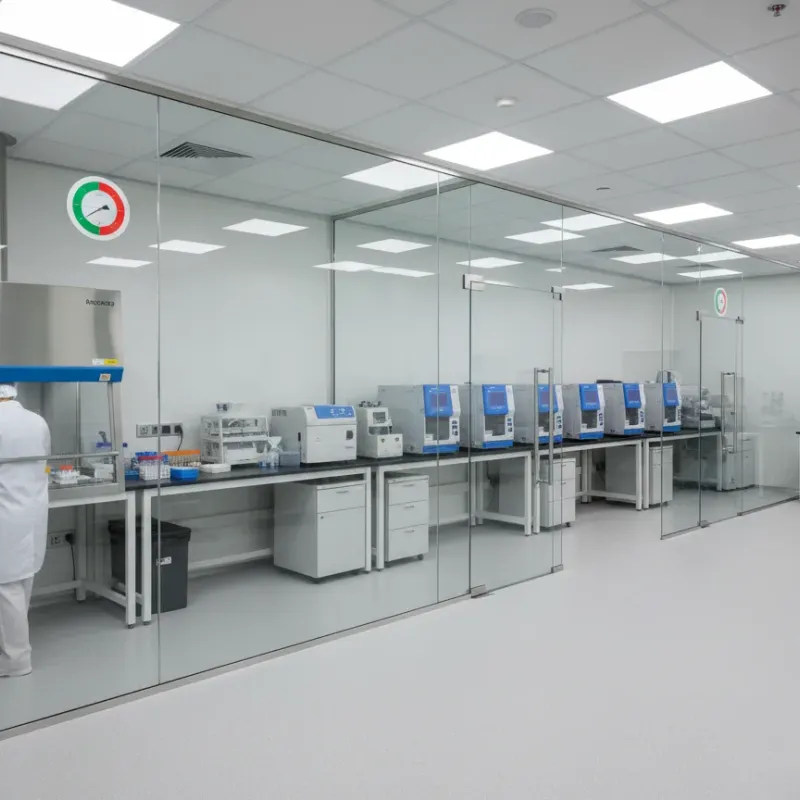

三甲医院PCR实验室四区分隔净化工程

三甲医院PCR实验室四区分隔净化工程案例。严格定向气流压差梯度,45天快速建设,首月检测1200份假阳性率为零。由森培环境提供净化工程EPC落地支持,覆盖方案设计、施工与验收,支持按行业标准定制。

✔ 四区压差梯度验收合格

项目行业 分子诊断 · PCR实验室
洁净等级 万级(扩增区)/ 十万级
项目面积 280 ㎡
建设周期 45 天
执行标准 《临床基因扩增检验实验室管理暂行办法》· GB 50346
服务范围 设计 · 施工 · 调试

案例核心结论

这个医院 PCR 项目的参考点,是在 280㎡ 内完整落下试剂、标本、扩增、产物四区,并让气流按检测流程单向推进。 同类项目先判断面积是否足够容纳缓冲、更衣、传递窗和独立送排风,再决定是按四区完整建设,还是需要先通过洁净工程报价资料评估场地改造边界。

先看 PCR 实验室专题

项目背景与挑战

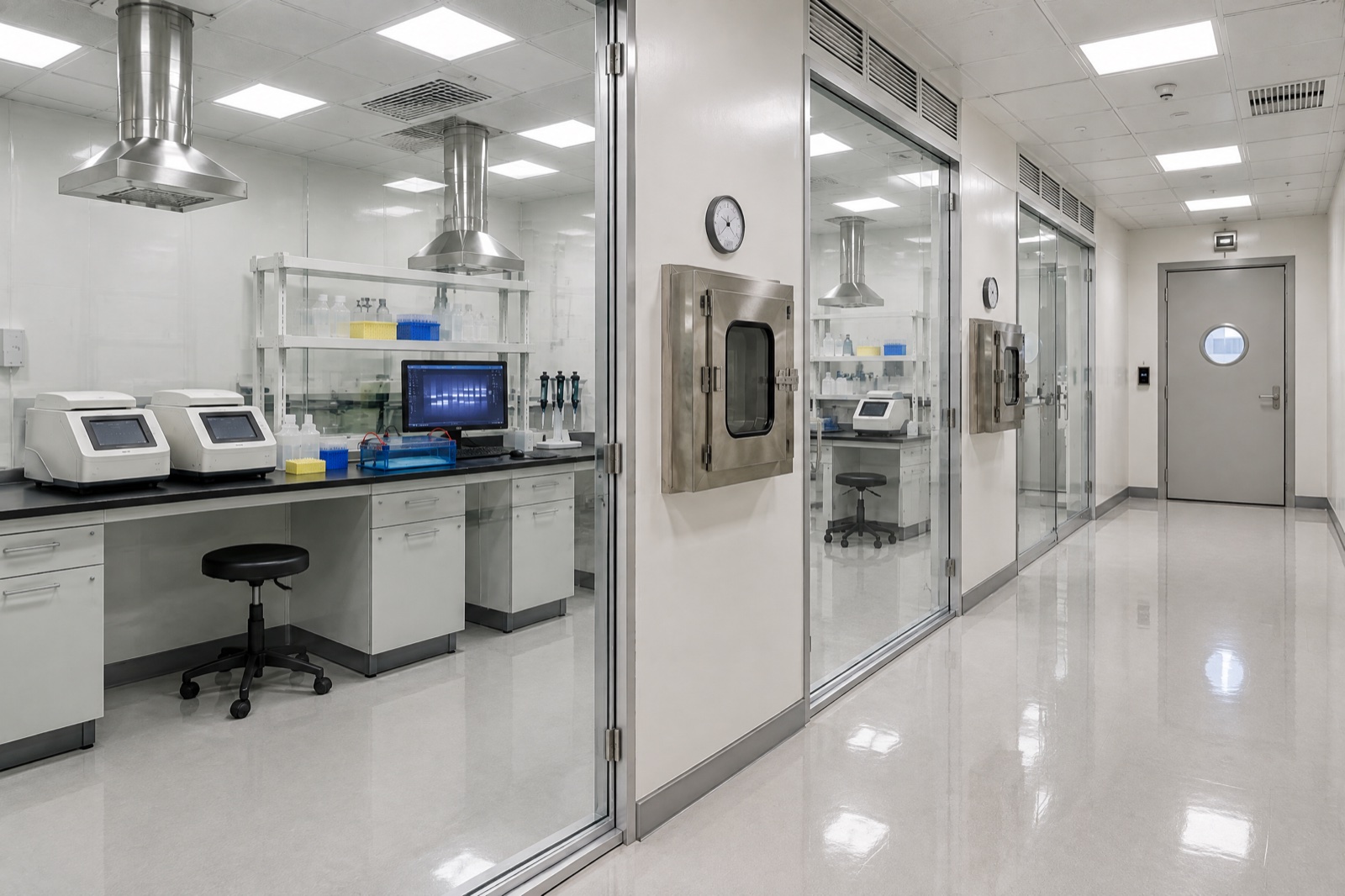

客户为市级三甲医院检验科,需新建符合国家标准的PCR基因扩增实验室,用于呼吸道病原体和肿瘤基因检测。

难题一:四区严格分隔

试剂准备区、标本制备区、扩增区、产物分析区须物理隔离,防止核酸污染导致假阳性。

难题二:定向气流+压差梯度

四区须形成定向气流(试剂区→标本区→扩增区→产物区),相邻区域压差≥5Pa,且不允许回流。

难题三:紧凑空间布局

医院分配面积仅280㎡,需合理布局四个功能区及缓冲间、传递窗。

项目背景与挑战

我们的解决方案

PCR实验室标准化方案

四区独立空调系统

每区配备独立AHU和排风系统,试剂区正压最高(+20Pa),向产物区递减为负压(-10Pa),形成严格的定向气流。

互锁缓冲+传递窗

相邻区域间设缓冲间(双门互锁),物品通过带紫外灭菌的传递窗传递。工作人员单向流动,不可逆行。

紧凑化设计

采用L型布局最大化利用空间,设备沿墙排布,走道宽度≥1.2m满足操作需求。280㎡内完整容纳四区+缓冲+更衣。

施工纪实

快速建设,全程45天

第1-8天 · 设计阶段PCR实验室方案设计 四区布局设计、压差梯度计算、设备选型。第9-25天 · 施工阶段围护结构与机电安装 四区隔断施工、独立空调系统安装、传递窗和互锁门安装。第26-38天 · 调试阶段系统联调与压差验证 四区空调平衡、压差梯度测试、气流可视化、洁净度检测。第39-44天 · 验证阶段技术验收 省临检中心现场验收、文件评审。第45天 · 验收通过PCR实验室正式启用 首例PCR检测出报告。

关键验收数据

以下数据来自验收检测

检测项目 设计标准 验收实测值 判定
试剂区压差 正压+15~+25Pa +20 Pa ✔ 合格
标本区压差 正压+5~+15Pa +10 Pa ✔ 合格
扩增区压差 负压-5~0Pa -5 Pa ✔ 合格
产物区压差 负压-10~-15Pa -12 Pa ✔ 合格
扩增区洁净度 万级 286,000 pc/m³ ✔ 合格
换气次数 ≥15次/h 18次/h ✔ 合格

看完这个医院 PCR 四区案例,下一步怎么走

如果你关注的不是这个项目本身,而是自己的检测项目、三区还是四区、独立送排风深度、传递窗和生物安全柜接口、旧场地改造窗口怎么安排,下一步就该回到 PCR 实验室专题页,把分区逻辑、系统边界和需求评估入口一起看清。

继续看 PCR 实验室专题

看完这个医院 PCR 四区案例,下一步怎么走

常见问题

280㎡ 做 PCR 四区,最容易卡在哪里?

最容易卡在缓冲间、传递窗和人员单向流动。面积看起来够,不代表四区、走道、设备和更衣都能同时满足,早期平面布局比后期补设备更关键。

四区能不能压缩成三区?

要看检测项目、当地验收口径和产物分析区是否独立设置。不能只为了省面积合并功能区,否则定向气流和污染控制逻辑会被破坏。

PCR 实验室报价前,哪些条件必须先说清楚?

需要说明检测项目、日检测量、现有房间尺寸、是否旧场地改造、生物安全柜和 PCR 仪数量、是否赶启用时间。可以先从洁净工程报价资料提交这些条件,再由工程人员判断分区和通风边界。
