✔ 电池片转换效率提升0.15%
| 项目行业 | 新能源 · 光伏制造 |
|---|---|
| 洁净等级 | ISO 6级(千级) |
| 项目面积 | 3,600 ㎡ |
| 建设周期 | 95 天 |
| 执行标准 | ISO 14644-1 · GB 50472 |
| 服务范围 | 设计 · 施工 · 调试 |
案例核心结论
这个光伏 PECVD 项目的重点,是洁净度从万级提升到千级时,硅烷等自燃特气、真空设备尾气和不停产升级必须一起处理。 同类光伏产线应先核对 PECVD 设备、特气安全、尾气处理和分区施工节奏,再进入洁净工程报价资料判断改造路径。

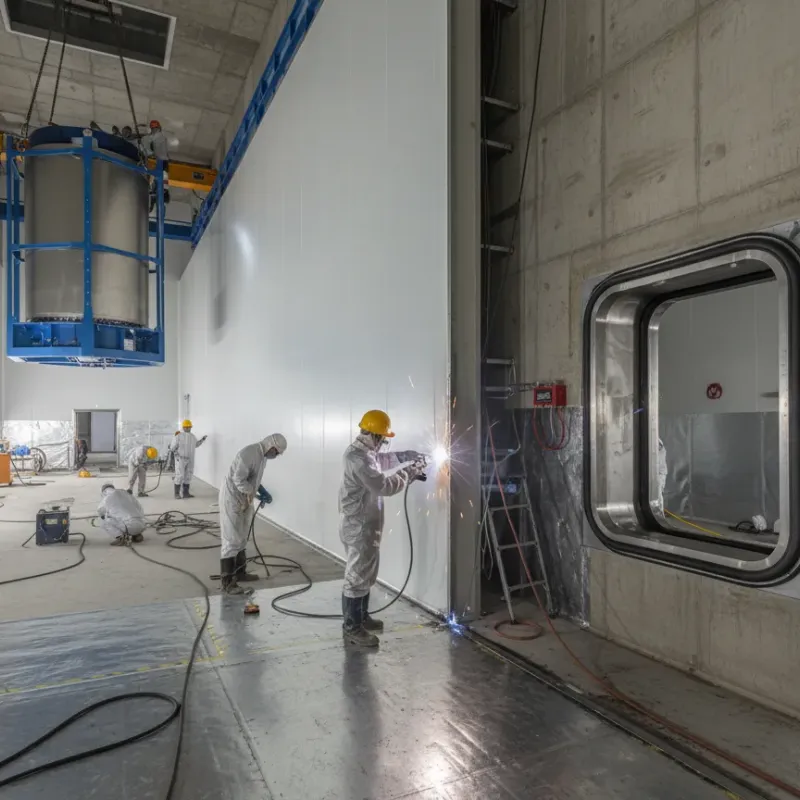

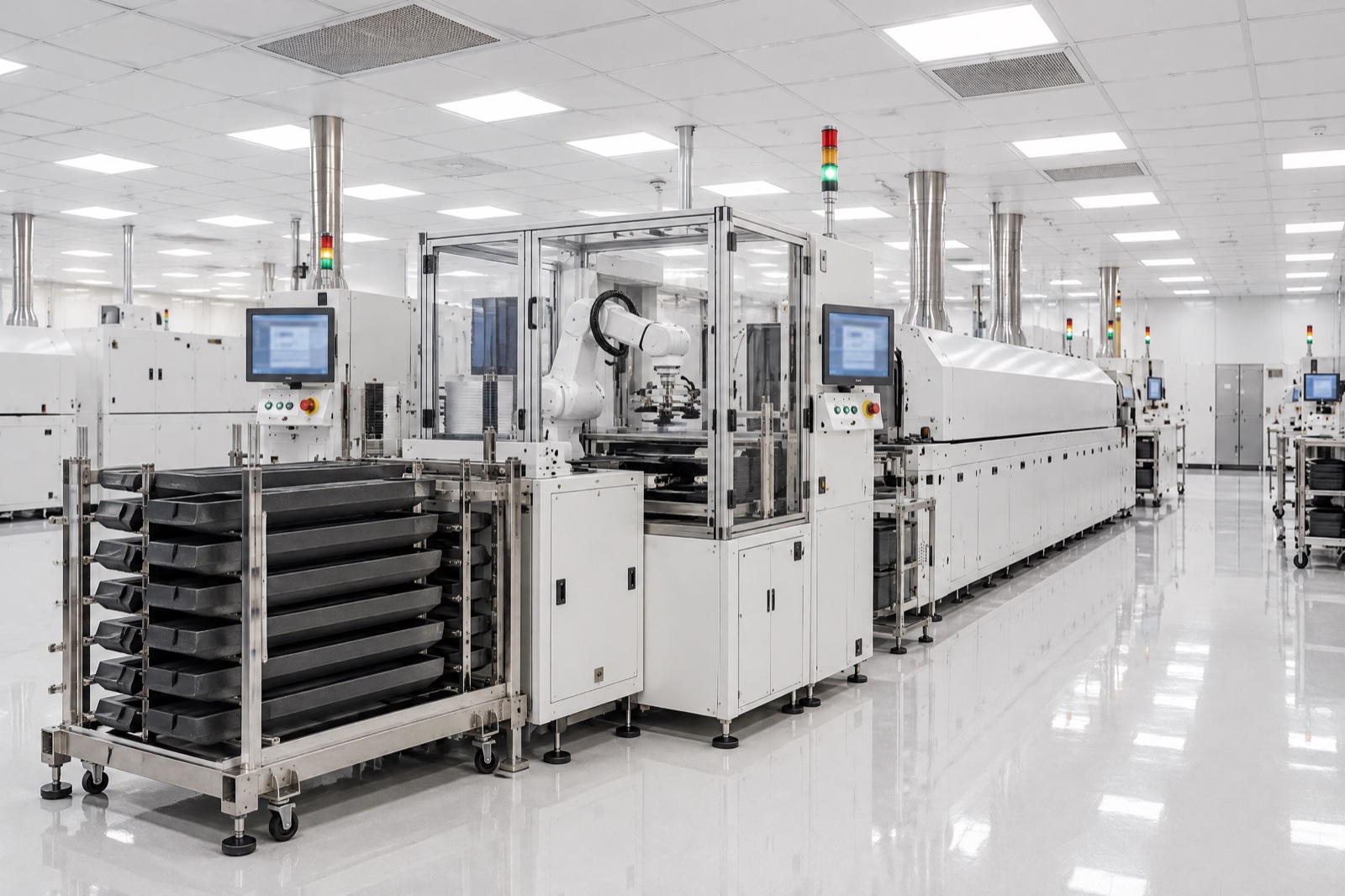

项目背景与挑战

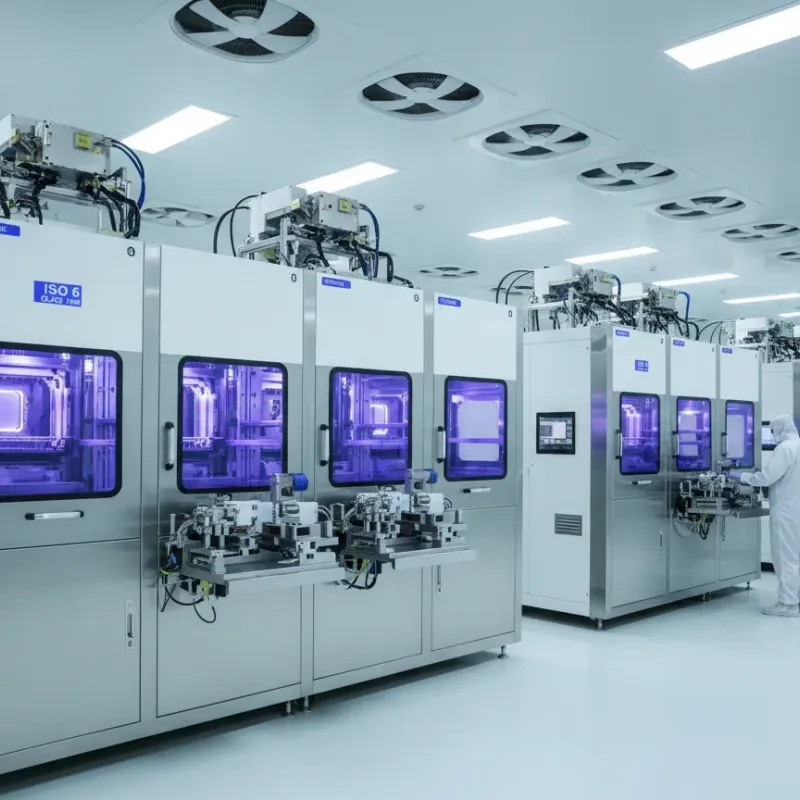

客户为光伏电池片制造商,PECVD(等离子增强化学气相沉积)镀膜工序对洁净度要求升级,需从万级提升至千级以提高电池片转换效率。
难题一:特气安全管理
PECVD使用SiH4(硅烷)等自燃性特种气体,气体系统需满足SEMI S2安全标准,任何泄漏需秒级响应。
难题二:高真空设备兼容
PECVD设备工作真空度达10⁻³Pa,设备排气含有SiH4残余气体,尾气处理系统需安全可靠。
难题三:产线不停产升级
客户有大量在手订单,洁净度升级须分区实施,保持日产100万片产能。
我们的解决方案
光伏洁净车间升级方案
FFU密集阵列升级
将FFU覆盖率从50%提升至80%,新增FFU全部采用ULPA超高效过滤器(U15),同时升级静压箱确保气流均匀分配。
硅烷安全系统
硅烷气柜间设独立负压通风+SiH4浓度探测器(报警值10ppm),联动紧急切断阀和氮气吹扫系统。尾气经Burn Box燃烧+水洗处理后达标排放。
分区滚动升级
将产线分为A/B两区,先升级A区(夜间施工+短暂停机),B区维持生产。A区完成后切换,确保日产能损失<20%。
施工纪实
分区不停产升级,全程95天
第1-15天 · 设计阶段升级方案设计 FFU阵列优化设计、硅烷安全系统设计、分区施工计划。第16-45天 · A区升级FFU扩增+特气系统改造 新增FFU安装、ULPA更换、硅烷探测系统升级。B区维持生产。第46-70天 · B区升级切换至B区施工 A区验证后恢复生产,B区同步升级。第71-90天 · 调试阶段全线联调+认证测试 ISO 14644洁净度认证、硅烷安全联动测试、产品质量验证。第95天 · 验收通过千级洁净度达标 电池片转换效率提升0.15%。
关键验收数据
以下数据来自升级后检测
| 检测项目 | 设计标准 | 验收实测值 | 判定 |
|---|---|---|---|
| 洁净度 | ISO 6 / ≤35,200 pc/m³ | 22,800 pc/m³ | ✔ 合格 |
| FFU覆盖率 | ≥75% | 80% | ✔ 合格 |
| 温度 | 23±2℃ | 22.8℃ | ✔ 合格 |
| 相对湿度 | 45±10% | 48% | ✔ 合格 |
| SiH4泄漏报警 | =0次/月 | 0次 | ✔ 合格 |
| 电池片效率提升 | ≥0.1% | +0.15% | ✔ 合格 |

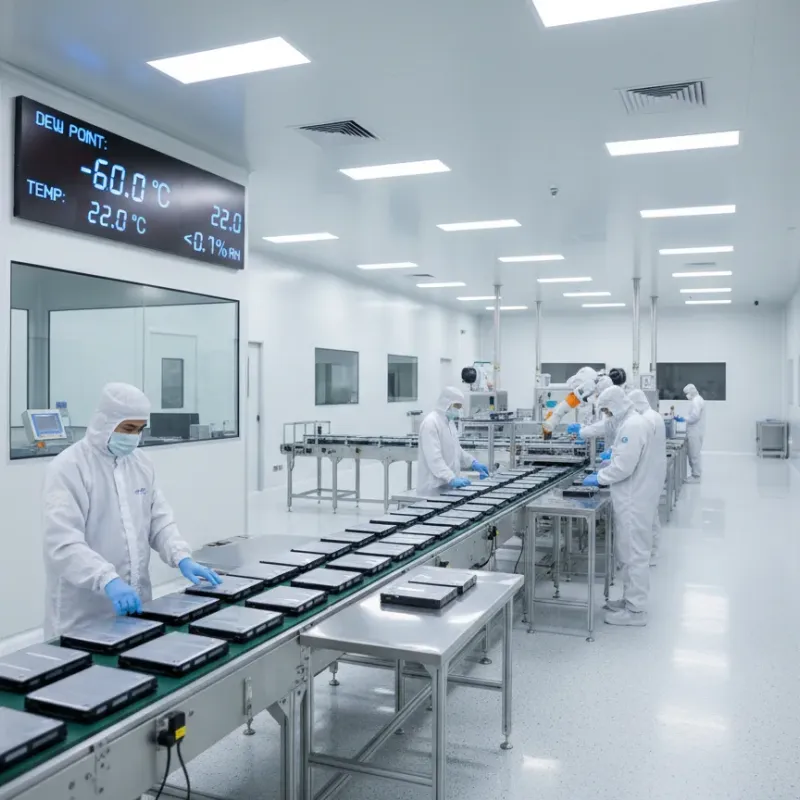

项目成果
"洁净度升级后PECVD镀膜良率从98.2%提升至99.1%,电池片转换效率提升0.15个百分点,年增收超800万元。"
核心交付成果:
· PECVD镀膜良率提升至99.1%
· 电池片转换效率**+0.15%**
· 硅烷安全系统零报警运行
· 升级期间产能损失**<20%**
· 年增收超800万元
常见问题
PECVD 千级车间为什么要先看特气安全?
PECVD 会涉及硅烷等危险特气,洁净升级不能削弱泄漏报警、排风和联锁控制。特气安全是系统边界,不是后补项。
高真空设备尾气会怎样影响排风系统?
尾气可能含危险或腐蚀性成分,需要按设备和工艺分类处理。排风量、材质、联锁和尾气处理装置都要和洁净空调协调。
不停产升级光伏车间前要准备哪些产线信息?
建议准备设备清单、特气种类、尾气处理现状、目标洁净等级、日产节拍和可施工窗口。可通过洁净工程报价资料先做改造判断。
