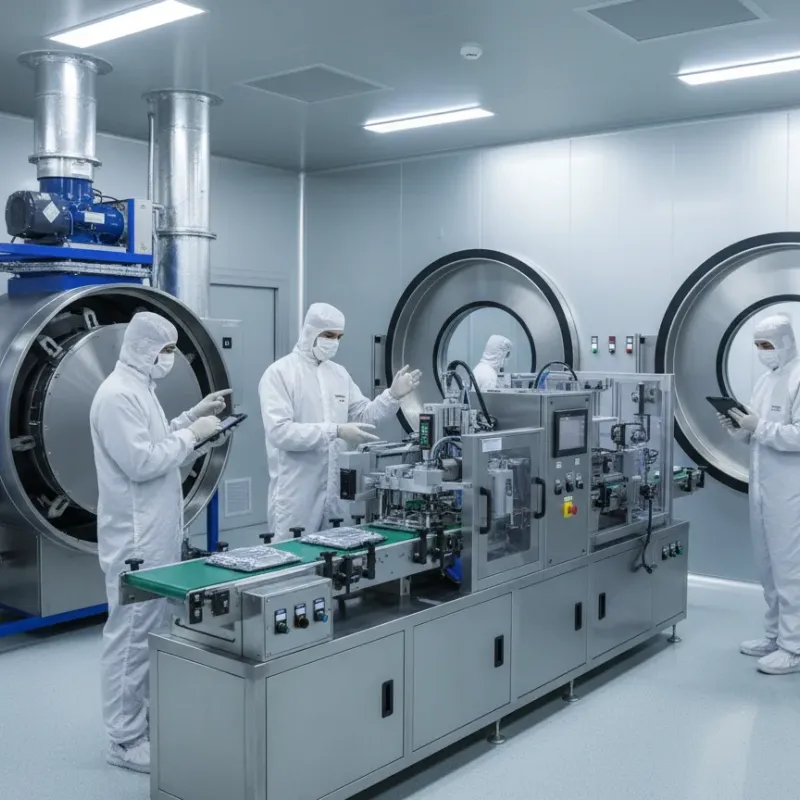

锂电池注液干燥房净化工程(露点≤-40℃)

锂电池注液干燥房净化工程案例,采用双转轮串联除湿,露点稳定-45℃,兼顾气密性、能耗与产线连续运行。森培环境提供方案设计、施工调试和验收交付,适用于新能源电芯制造与老产线升级改造,兼顾良率与节能目标。

✔ 露点稳定≤-45℃,电芯良率99.3%

项目行业 新能源 · 锂电池制造
洁净等级 ISO 7级(万级)/ 露点≤-40℃
项目面积 1,500 ㎡
建设周期 90 天
执行标准 GB/T 36276 · GB 50472
服务范围 设计 · 施工 · 调试

<strong><a href="/contact/quote">获取工程方案与报价</a></strong>

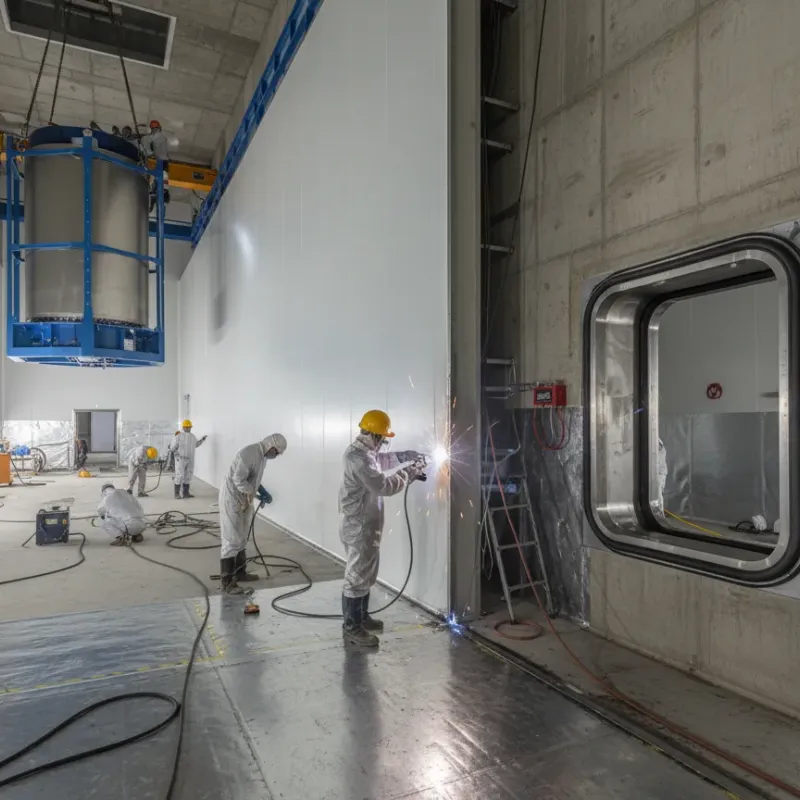

项目背景与挑战

客户为华南锂电池头部企业,新建方形电芯注液干燥房,核心注液工序需在极低露点环境(≤-40℃)下进行。

<strong>难题一:极低露点控制</strong>

露点-40℃意味着空气含湿量<0.12g/kg,任何细微的漏风都会导致露点急剧升高,围护气密性要求极其严格。

<strong>难题二:大量人员进出</strong>

注液产线24h三班连续生产,每班30+人进出,人体散湿量极大,需快速恢复露点。

<strong>难题三:注液设备散热</strong>

注液机和化成柜发热量大,总热负荷约200kW,低露点除湿与散热降温需同时满足。

项目背景与挑战

我们的解决方案

锂电干燥房系统方案

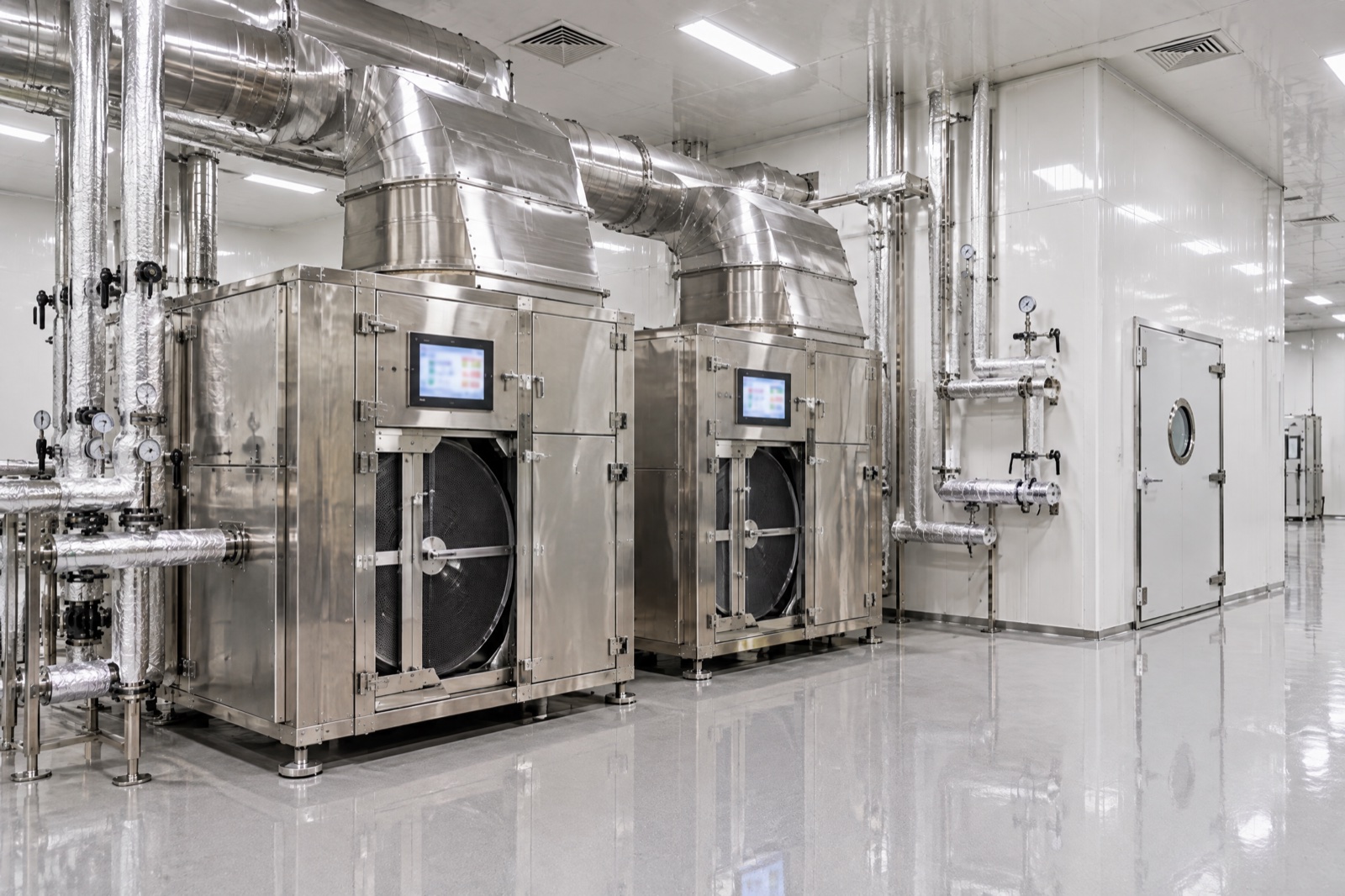

双转轮串联除湿

采用两台硅胶转轮除湿机串联运行,一级除湿至露点-25℃,二级精除湿至-45℃。再生热源采用蒸汽+电加热双模式,节能且稳定。

气密围护+气锁缓冲

干燥房围护采用专用气密彩钢板+全焊接铝合金框架,门窗采用三道硅胶密封条。人员进出设三级气锁缓冲间,单次开门露点恢复<3分钟。

除湿+冷却分离系统

除湿系统和冷却系统完全分离。冷却采用干式风机盘管(露点以上运行),避免冷凝水产生。总冷量配置240kW,室温控制在23±2℃。

施工纪实

精密施工,全程90天

第1-18天 · 设计阶段<strong>干燥房方案设计</strong> 露点计算、转轮选型、气密性方案设计、气锁缓冲设计。第19-50天 · 施工阶段<strong>围护结构与设备安装</strong> 气密围护板安装、铝合金框架焊接、转轮除湿机安装、气锁缓冲间施工。第51-75天 · 调试阶段<strong>露点调试与验证</strong> 转轮串联调试、气密性检测、露点72h连续监测、热负荷模拟测试。第76-88天 · 验证阶段<strong>产线试运行验证</strong> 注液设备搬入试产、露点动态监测、电芯注液质量验证。第90天 · 验收通过<strong>露点指标全面达标</strong> 注液产线正式量产,电芯良率99.3%。

关键验收数据

以下数据来自72小时连续运行监测

检测项目 设计标准 验收实测值 判定
露点温度 ≤-40℃ -45℃ ~ -48℃ ✔ 合格
洁净度 ISO 7 / ≤352,000 pc/m³ 210,000 pc/m³ ✔ 合格
温度 23±2℃ 23.1℃ ±1.5℃ ✔ 合格
开门恢复时间 ≤5 min 2.5 min ✔ 合格
气密性(50Pa泄漏率) ≤0.5%/h 0.18%/h ✔ 合格
电芯注液良率 ≥98% 99.3% ✔ 合格

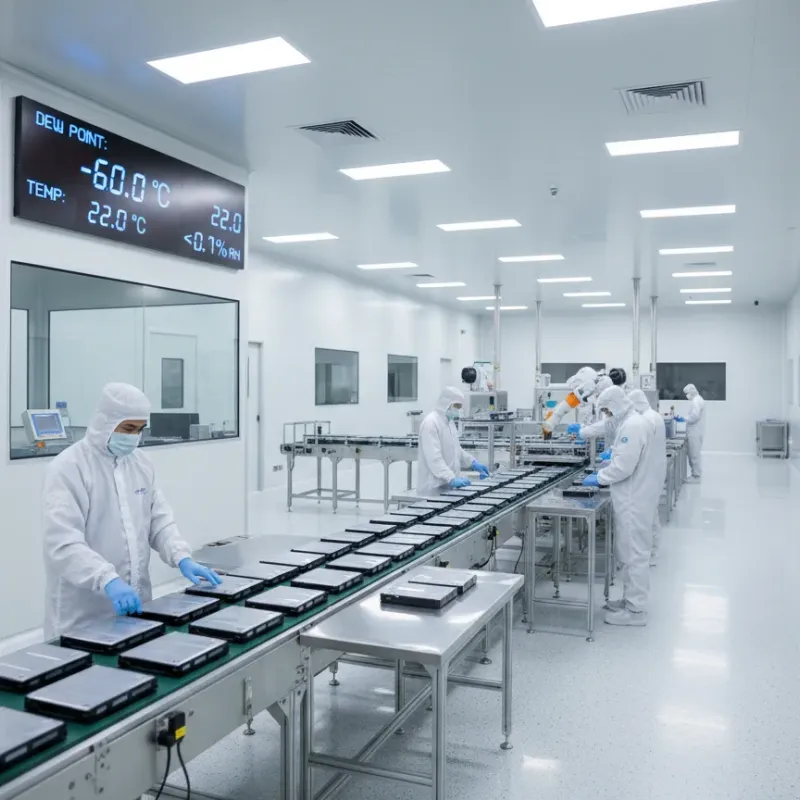

项目成果

"干燥房投产后露点稳定在-45℃以下,电芯注液良率从97.5%提升至99.3%,每条线年节约不良损耗超300万元。"

<strong>核心交付成果:</strong>

· 露点稳定在<strong>-45℃ ~ -48℃</strong>

· 气密性泄漏率仅<strong>0.18%/h</strong>,远优于标准

· 开门恢复时间<strong>2.5分钟</strong>

· 电芯注液良率<strong>99.3%</strong>

· 年节约不良损耗超<strong>300万元</strong>
