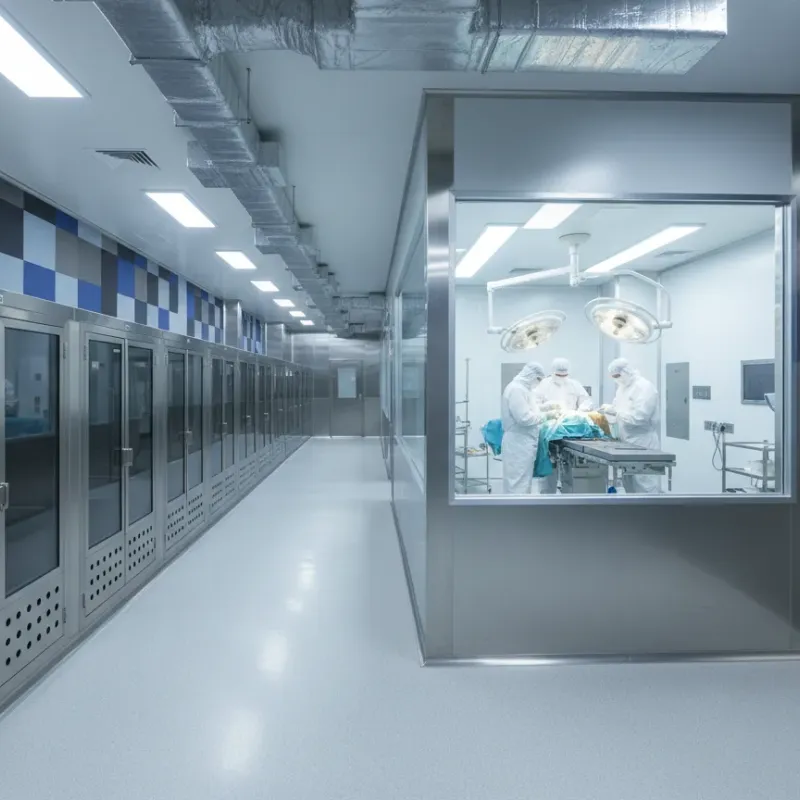

大动物实验中心净化与通风工程

大动物实验中心净化与通风工程案例,覆盖犬猴饲养区隔音、除臭系统、万级手术室与动物手术配套环境。森培环境提供方案设计、施工调试和验收交付支持,可为科研平台和药企动物实验设施建设提供参考,兼顾动物福利与科研需求。

✔ 满足犬/猴饲养与手术环境要求

项目行业 实验动物 · 大动物实验
洁净等级 万级(手术室)/ 十万级
项目面积 1,800 ㎡
建设周期 90 天
执行标准 GB 14925-2010 · GB 50447
服务范围 设计 · 施工 · 调试

案例核心结论

这个大动物实验中心的重点,是在同一设施里同时解决饲养异味、噪音控制、手术室万级洁净和高频冲洗排水。 同类项目不能只按普通动物房估算,应先核对动物种类、笼具冲洗方式、手术设备荷载、除臭排风和耐腐蚀地面边界,再进入洁净工程报价资料判断预算。

先看动物房专题

项目背景与挑战

客户为CRO企业,需建设大动物(比格犬、食蟹猴)实验中心,含饲养区、手术室和检疫区。

难题一:噪音与臭味控制

犬类吠叫噪音大,动物排泄异味重,需有效隔音和除臭,不影响周边办公环境。

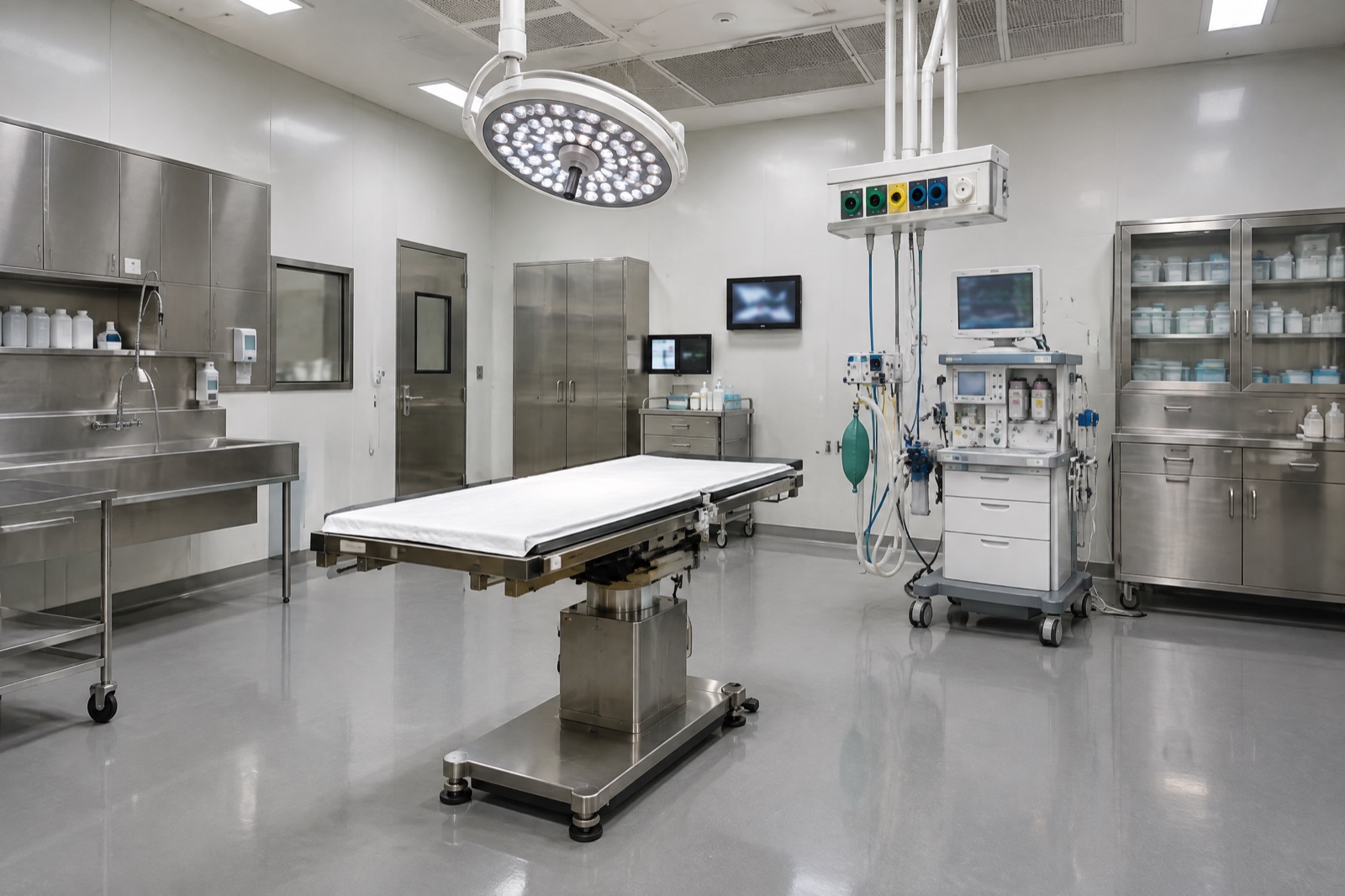

难题二:大动物手术室

大动物手术室需达万级洁净度,且设备(如X光机、麻醉机)种类多,空间和电力需求大。

难题三:高频冲洗与排水

大动物饲养笼每日水冲洗,地面常年潮湿,围护和地面材料须耐腐蚀、防滑、易清洁。

项目背景与挑战

我们的解决方案

大动物中心系统方案

隔音+活性炭除臭

饲养区围护采用100mm复合隔音板(隔音量≥40dB),HVAC排风段设二级活性炭吸附+光催化除臭,异味消除率>90%。

大动物手术室设计

手术室6m×6m大空间,层流送风天花覆盖手术台区域(ISO 5级),配独立麻醉废气排放系统和医用气体终端。

防水防腐围护系统

饲养区地面采用8mm环氧聚氨酯自流平+排水沟设计(坡度2%),墙面1.5m高SUS316L不锈钢护板。所有角部做R50圆弧处理。

施工纪实

大体量建设,全程90天

第1-15天 · 设计阶段大动物中心方案设计 饲养区+手术室+检疫区布局,隔音除臭方案,防水排水设计。第16-50天 · 施工阶段围护结构与机电安装 隔音板施工、不锈钢护板安装、环氧地面浇筑、HVAC+除臭系统安装。第51-72天 · 调试阶段系统联调 空调调试、隔音测试、除臭效果测试、手术室洁净度测试。第73-88天 · 验证阶段动物设施验收 动物管理委员会验收、环保噪音测试。第90天 · 验收通过中心投入使用 首批比格犬入驻检疫。

关键验收数据

以下数据来自验收检测

检测项目 设计标准 验收实测值 判定
手术室洁净度 万级 186,000 pc/m³ ✔ 合格
隔音量(饲养区墙体) ≥35 dB 42 dB ✔ 合格
异味消除率 ≥80% 92% ✔ 合格
温度 20-26℃ 23.5℃ ✔ 合格
换气次数 ≥15次/h 18次/h ✔ 合格
地面防滑系数 ≥0.5 0.65 ✔ 合格

看完这个大动物中心案例,下一步怎么走

如果你关注的是自己的动物种类、手术支持需求、除臭隔音要求、施工窗口和持续运行边界怎么安排,下一步就该回到动物房专题页,把屏障环境、系统接口和需求评估入口一起看清。

继续看动物房专题

看完这个大动物中心案例,下一步怎么走

常见问题

大动物实验中心为什么要先看除臭和排水?

大动物饲养区的异味、冲洗水和潮湿地面会长期影响运行。如果排风除臭、地漏坡度和耐腐蚀材料没有提前确定,后期即使洁净度合格,使用体验也会出问题。

大动物手术室和普通洁净室有什么不同?

手术室要兼顾万级洁净、麻醉机和影像设备用电、动物转运通道和术后清洁。设备尺寸和荷载通常比普通实验室更大,平面和机电条件要提前核对。

前期沟通大动物设施时,需要先准备哪些信息?

建议准备动物种类、饲养规模、是否有手术室或检疫区、冲洗方式、排风除臭要求和现有建筑条件。资料不完整时,可以先通过洁净工程报价资料说明使用场景。
