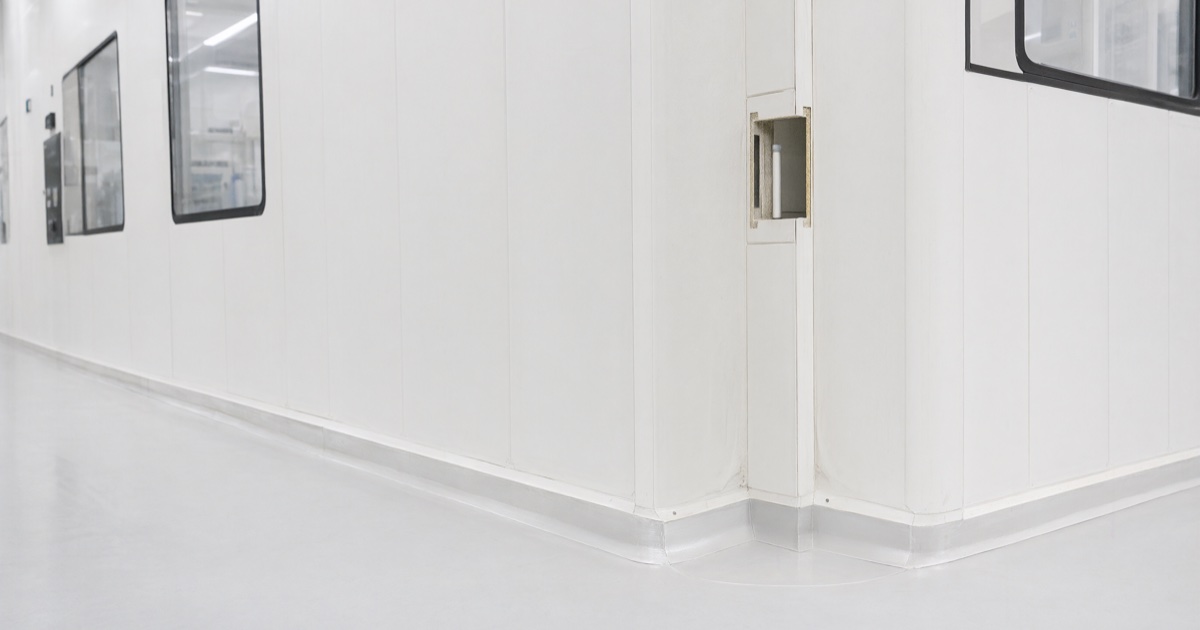

在GMP无尘车间、实验室装修以及医疗器械/精密电子洁净厂房等工程领域中,彩钢板凭借其平整美观、防火、易于清洁等优势得到了广泛应用。然而,彩钢板施工密封的质量却容不得半点马虎。作为森培环境的净化工程与实验室EPC技术团队,我们见过大量因彩钢板接缝与穿墙孔密封不到位导致的压差失守、调试延期及额外返工案例。如果围护密封处理不当,不仅会导致车间悬浮粒子与沉降菌超标,还会造成冷量与洁净风量持续外泄。
彩钢板施工过程中,典型的漏风隐患大多源于节点构造未细化,或现场班组未按《洁净室施工及验收规范》(GB 50591)执行隐蔽封堵。吊顶暗藏面打不打胶、穿墙桥架套管内部如何封堵、不同行业该选哪种低挥发防霉密封胶——这些问题如果在围护封板阶段没有一次做对,等到风系统联调压差建不起来再去吊顶内补漏,返工代价将成倍放大。
根治围护漏风,必须建立体系化的气密施工逻辑,将板缝企口、铝合金圆弧型材、气密门窗、洁净灯具开孔与空调风口翻边视为连续的气密外壳。从打胶前异丙醇/无水乙醇基材除油清洁,到胶缝均匀刮平无针孔气泡,每一个节点都环环相扣。

彩钢板围护系统的气密防线主要集中在四大薄弱部位:企口纵缝(建议控制在2~3mm均匀缝宽)、天地轨及R50阴阳角型材交接处、气密视窗及钢制门框周边、以及穿越墙板/顶板的风管水管与电气线管套管。选材切忌“一刀切”使用廉价家装玻璃胶:医药与食品车间必须选用符合GB/T 1741标准0级防霉的中性洁净硅酮胶;而半导体晶圆与涂布光刻车间及精密光学镀膜实验室则严禁使用普通有机硅胶,必须改用低挥发无硅酮改性硅烷(MS)密封胶,以防环硅氧烷(D3~D10)气态分子析出污染晶圆或光学镜片。
想要建造稳固、整洁、压差可控的作业环境,围护密封还必须与空调净化系统的严密性同步把关。送回风管法兰垫片、静压箱与顶板开孔翻边、高效过滤器液槽或机械压紧边框若存在微漏点,高速气流会在吊顶技术夹层与洁净室内形成负压抽吸或正压逃逸,直接破坏局部气流流型并拉高风机能耗。
气流组织和压差控制是检验围护密封质量的试金石。合理的顶送侧下回气流组织负责稀释并排出室内微粒,而稳定的静压差(相邻不同级别≥5~10Pa)则防止外部未净化空气从门缝渗入。若围护气密性差,漏风补偿风量可能吞噬掉总送风量的20%以上,导致设计压差永远调不平。

对于追求更高气密一致性与后期灵活拆改的项目,采用工厂预制密封胶条与标准连接件的硬壁模块化洁净室能大幅减少现场切割与手工打胶长度,不仅缩短现场工期,也显著降低了人为漏打胶的概率。
在参数与选型判断方面,需依据房间洁净等级、消毒频率与温湿度波动选择适配的彩钢板芯材(岩棉、硫氧镁或中空玻镁)及密封胶体系。长期承受VHP过氧化氢或紫外消毒的区域,需提前核验密封胶的耐氧化抗黄变指标,避免贪图初期每支胶几元钱的差价,造成运行一年后全厂铲胶停产重打的高昂损失。
在工程执行误区方面,最常见的是忽视打胶基面清洁与固化养护周期。彩钢板表面保护膜撕除后若残留胶渍、粉尘或水汽即直接打胶,极易出现整条胶皮剥离脱落;此外,密封胶表干与完全交联固化需要规定温湿度(施工环境宜在5~35℃)与至少24~48小时养护时间。若胶体尚未固化便立即开启高压送风调试或开展水洗保洁,正负压差与外力会把未固化的胶缝顶裂穿透,埋下隐蔽漏风点。

森培环境在过往某医疗器械洁净厂房整改项目中就曾遇到典型案例:原施工队为赶工期,不仅漏打了吊顶上方嵌入式洁净灯具接线盒与穿墙电缆桥架内部的防火防尘胶泥,还在室内明缝硅胶未固化时强行启动空调正压吹扫,结果导致多处胶缝鼓泡开裂、洁净走廊10Pa正压始终无法维持。后经逐间手电透光排查与负压发烟封堵复验,才彻底恢复压差稳定。
彩钢板防漏风施工与验收核查清单
- 按行业工艺锁死密封胶化学属性:医药食品区核查0级防霉报告;电子半导体与光学车间强制指定无硅酮(Silicone-Free)MS洁净密封胶并封样留存。
- 严抓吊顶暗藏面与穿墙套管隐蔽签字:嵌入式洁净灯具背部、高效送风口翻边、穿墙风管水管套管双侧及桥架内部线缆缝隙必须在封顶前100%密封拍照归档。
- 固化满48小时后再做透光与发烟检漏:打胶养护完成后,先在暗室条件下对板缝与阴阳角做强光手电透光检查,再在空调建立10~15Pa压差后用发烟笔逐一复核门框、视窗与穿管节点(老厂房漏风排查可对接洁净室气密维保与翻新服务)。
