✔ 器械灭菌合格率100%
| 项目行业 | 医疗净化 · 消毒供应 |
|---|---|
| 洁净等级 | ISO 8级(十万级) |
| 项目面积 | 650 ㎡ |
| 建设周期 | 60 天 |
| 执行标准 | GB 50333-2013 · WS 310.1~3 |
| 服务范围 | 设计 · 施工 · 调试 |
案例核心结论
这个 CSSD 改造的关键,是在 650㎡ 内让去污、检查包装、灭菌和无菌存储形成不可逆单向流程。 同类医院项目应先核对设备清单、去污湿负荷、包装区低湿要求和搬迁施工窗口,再进入洁净工程报价资料判断布局是否可行。

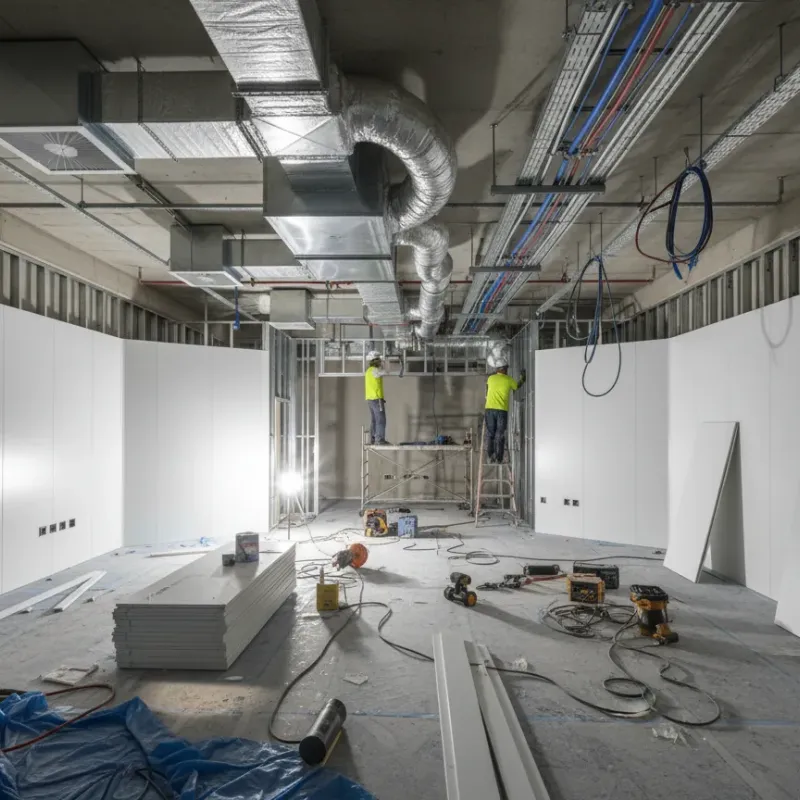

项目背景与挑战
客户为二甲综合医院,原CSSD面积不足、流程不合理,去污区和包装区共用通道,存在交叉污染风险,需整体搬迁改造。
难题一:单向流程不可逆
新CSSD须严格实现去污→检查包装→灭菌→无菌存储单向流程,人流物流不交叉。
难题二:温湿度与通风矛盾
去污区大量使用蒸汽和清洗用水,湿负荷极大;包装区要求低湿环境,两个相邻区域温湿度需求完全相反。
难题三:紧凑空间布局
新址面积仅650㎡,需容纳全套设备(清洗机、灭菌柜、干燥柜等),空间利用率要求极高。
我们的解决方案
CSSD标准化改造方案
三区分隔+传递窗联动
去污区、包装区、无菌存储区三区物理隔离,通过互锁传递窗和双扉灭菌柜实现物品单向传递。各区独立空调系统,压差梯度递增。
分区温湿度控制
去污区配置大风量排湿系统+新风预处理,湿度控制在70%以下。包装区配置独立除湿机组,湿度控制在60%以下。两区空调完全独立。
紧凑化设备布局
采用U型流线布局,设备沿墙排布最大化操作通道宽度。灭菌柜采用双扉贯通型,兼做区域隔断。整体空间利用率提升35%。
施工纪实
快速改造,全程60天
第1-10天 · 设计阶段现场测量与方案设计 旧CSSD流程分析、新址布局设计、设备选型。第11-35天 · 施工阶段围护结构与设备安装 三区隔断施工、传递窗安装、空调系统施工、给排水管路改造。第36-52天 · 调试阶段系统联调与设备调试 空调平衡、压差梯度验证、清洗机和灭菌柜联动调试。第53-58天 · 验证阶段WS 310标准检测 洁净度检测、灭菌效果验证、院感科验收。第60天 · 验收通过新CSSD正式运行 器械灭菌合格率100%,日处理量满足全院需求。
关键验收数据
以下数据来自验收检测
| 检测项目 | 设计标准 | 验收实测值 | 判定 |
|---|---|---|---|
| 包装区洁净度 | ISO 8 / ≤3,520,000 pc/m³ | 1,860,000 pc/m³ | ✔ 合格 |
| 去污区/包装区压差 | ≥5 Pa | 8 Pa | ✔ 合格 |
| 去污区湿度 | ≤70% | 62% | ✔ 合格 |
| 包装区湿度 | ≤60% | 55% | ✔ 合格 |
| 换气次数 | ≥10 次/h | 14 次/h | ✔ 合格 |
| 灭菌合格率 | 100% | 100% | ✔ 合格 |
项目成果
"新CSSD运行后日处理器械包从800套提升至1200套,器械灭菌合格率保持100%。"
核心交付成果:
· 器械灭菌合格率100%
· 日处理量从800套提升至1200套
· 去污区湿度有效控制在62%
· 三区压差梯度稳定运行
· 空间利用率提升35%
常见问题
CSSD 为什么先看单向流程而不是洁净等级?
CSSD 的核心风险是污染器械回流到洁净区。去污、包装、灭菌、存储如果不能形成单向流程,洁净等级达标也不能解决流程污染问题。
去污区和包装区为什么不能共用一套环境逻辑?
去污区湿负荷高、污染风险高,包装区需要更干燥、更稳定的环境。两个区域的排风、湿度和压差目标不同。
CSSD 搬迁改造前要先准备哪些设备资料?
建议准备清洗机、灭菌柜、干燥柜、传递窗、物流路线、现有面积和可停机窗口。可通过洁净工程报价资料先判断布局边界。
